濱州日報/濱州網訊 11月10號,±500kV油惠線超高壓輸電線路遷改工程在我市順利完工,為津濰高鐵濱州段項目主線橋臺、運梁及架梁施工提供了建設條件。
作為征地拆遷的重要組成部分,本次遷改完成的±500kV油惠電力線是濱州段五條超高壓電力線路之一,中鐵十四局為承建單位。

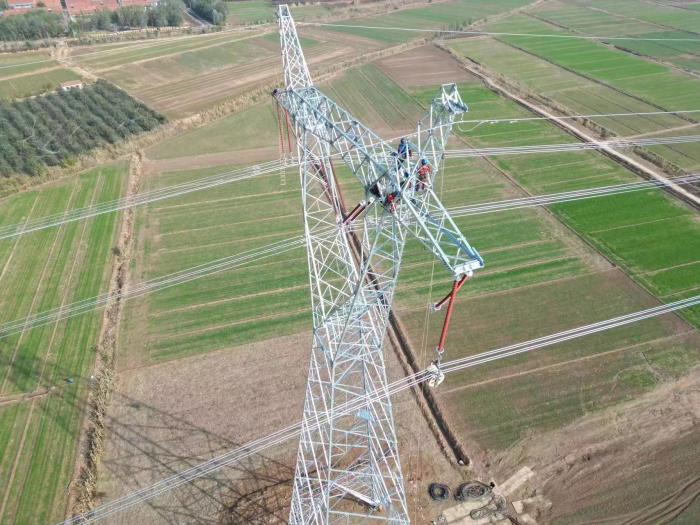

±500kV油惠電力線是濱城區西部重要的主干電力傳輸線路,為同塔四分裂架設,停電難度較大,因電力線路跨越新建津濰高鐵,凈空距離不足,需要進行升高改造。此次遷改,歷時十天停電時間,累計完成四基鐵塔新建,其中最高鐵塔69.2m;架設導線18000米以及拆除既有鐵塔及導地線等遷改施工任務。
由于該線路停電影響范圍廣,“天窗”倒接期間,市、區兩級高鐵建設指揮部辦公室多次采取“四不兩直”工作法,下沉遷改一線,與建設方和施工單位保持密切溝通,通過優化施工方案,采用停電計劃前分段預拼裝鐵塔、停電后同時組立的方式進行四基鐵塔安裝,在時間上贏得了主動,最終按期、安全、高質量完成整體施工任務,并恢復送電。
